烟囱安装之字梯专业技能
发布日期:2020-07-16 人气:561 栏目:新闻动态

烟囱安装之字梯专业技能:
一、施工组织设计:
1.工程概况:工程名称:烟囱安装40.22mZ型钢折梯。建设单位:襄樊安能热电有限公司:
工程范围:从烟囱正负零处向上交替安装50米“Z”字梯至第1层平台:工程地址:襄樊安能热电有限公司厂区内
承包方式:包工包料
2.施工措施

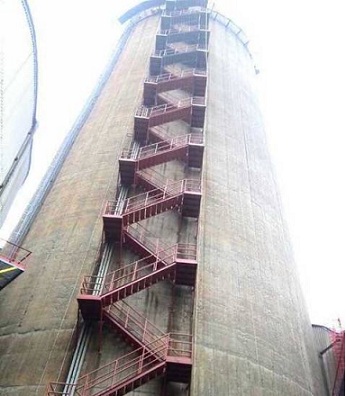

(1)、整座“Z”字梯由十层扶梯、转身平台10座、每层踏步梯24节、栏杆等组成,每个转身平台伸出两根槽钢与烟囱筒壁相连,焊接前在每个法兰上用钻头打孔,并配备4根紧固膨胀螺丝紧固在烟囱外壁上(2)、转身平台安装:烟囱安装之字梯将转身平台的托架与支撑在立柱上焊接牢固,接图焊接其它托架及支撑,形成转身平台。
(3)、踏步梯安装:转身平台安装完毕,接图纸设计在上下两个平台之间先进行扶梯两侧主墙板(钢板)进行连接焊接,接着进行踏步板焊接,最后在踏步扶梯外侧焊接栏杆和上边框,这样就形成一整座踏步扶梯。
(4)、平台扶梯整体防腐(二底二面)。
3.施工顺序:基础及预埋件施工——安装立柱——焊接平台——走梯焊接——铺板成型——栏杆焊接安装——扶梯、平台整体防腐(包括烟囱爬梯平台)。
4.技术措施:
(1)、该工程采用不搭脚手架,高空悬吊座式登高板施工操作。作业时用φ25的钢筋做成“S”型钢钩在烟囱下层平台固定位置固定紧,在“S”形钢钩挂上滑轮再用一根φ18m/m的白棕绳穿过滑轮并在一固定位置锚紧,白棕绳的另一端固定一个“U”形铆锁,活动座式登高板固定在“U”形铆锁上,施工人员在活动座式登高板上进行操作。施工操作时,在烟囱下层平台栏杆外侧部位固定一根简易扒杆,扒杆上固定好1T滑轮一只,用φ18mm的白棕绳作垂直运输钢构件。
5.质量保证措施:
(1)、我公司坚持“用户是上帝,质量是生命”的质量方针,认真运作GB/T19002-9002质量管理模式,对不同工程及每一道工序都进行质量监督,使施工过程中的材料、半成品、成品质量都在受控状态下,从而使烟囱安装之字梯工程质量从根本上得到有效的保证。
(2)、扶梯钢构件制作
①、所有烟囱安装之字梯操作人员必须严格按技质、安全交底内容执行,要求焊接人员必须持证上岗。
②、焊条应具有出厂合格证或材质报告,要求电焊条使用前应用烘干箱进行烘干,使用埋弧焊接选用的焊丝及焊剂必须与所用的母材相配套。
③、此钢构件制作完成后需进行除锈,要求除锈后涂上底漆,油漆采用人工涂刷,要求保证油漆的漆膜厚度满足设计要求。
④、当几种焊缝要施焊时,应先焊收缩变形较大的横缝,而后焊纵向焊缝,或者是先焊对接焊缝而后再焊焊角焊缝。焊接型钢的主焊缝应在组装加劲肋板零件之前焊接。
